1. Γενικά
Κατά το στάδιο προγραμματισμού των ενεργειών, οι οποίες αφορούν στο κλείσιμο λωρίδων κυκλοφορίας, απαιτούνται:
• | Η προετοιμασία σχεδίου κυκλοφοριακών ρυθμίσεων, που θα εξυπηρετεί τη κυκλοφορία με την ελάχιστη καθυστέρηση. |
• | Ο καθορισμός των ασφαλών περιοχών έργων. |
• | Ο καθορισμός σαφών ζωνών ασφάλειας, παρακείμενων στις περιοχές έργων. |
• | Ο σχεδιασμός διαδρόμων κίνησης των πεζών με ασφάλεια, ιδιαίτερα σε αστικές περιοχές ικανών να εξυπηρετήσουν τους υπάρχοντες φόρτους πεζών (πλάτος διαδρόμου, εξασφάλιση συνέχειας με τις διαβάσεις επί του οδοστρώματος της οδού). |
• | Η ασφαλής πρόσβαση προς και από τους χώρους εργασιών, για τους εργαζόμενους και τα εργοταξιακά οχήματα. |
• | Η οργάνωση των διαδικασιών για την τοποθέτηση και την απομάκρυνση του εξοπλισμού σήμανσης και ασφάλισης με ασφάλεια τόσο για την οδική κυκλοφορία όσο και για τους εργαζόμενους του εργοταξίου. |
Ο σχεδιασμός των διατάξεων κυκλοφοριακών ρυθμίσεων θα πρέπει να συμφωνεί με ένα από τα Τυπικά Σχέδια Σήμανσης Εκτελούμενων Έργων (βλέπε κεφάλαιο 10).
Κατά τη μελέτη εκπόνησης της σήμανσης θα λαμβάνεται υπόψη η υπάρχουσα κατακόρυφη σήμανση και θα προβλέπεται ο τρόπος και τα στάδια που αυτή, είτε θα συλλειτουργεί με την προσωρινή εργοταξιακή σήμανση είτε θα τίθεται εκτός λειτουργίας. Στην τελευταία περίπτωση οι σχετικές πινακίδες είτε καλύπτονται με αδιαφανές ανθεκτικό υλικό (π.χ. μελανό φύλλο πολυαιθυλενίου πάχους τουλάχιστον 0,10 mm), είτε αφαιρούνται.
Οποιαδήποτε άμεση επικόλληση επί της όψης των πινακίδων δεν επιτρέπεται επειδή καταστρέφεται η αντανακλαστική μεμβράνη.
Η εγκατάσταση της σήμανσης εκτροπής κυκλοφορίας θα πρέπει να προηγείται του κλεισίματος οποιασδήποτε λωρίδας ή καταστρώματος. Το σχέδιο κυκλοφοριακών ρυθμίσεων θα πρέπει να διασφαλίζει τον αποκλεισμό εμπλοκής των εργαζομένων με τη διερχόμενη κυκλοφορία, καθώς και την ασφαλή κίνηση των πεζών σε αστικές περιοχές.
Η εγκατάσταση και η αφαίρεση της εργοταξιακής σήμανσης και ασφάλισης θα πρέπει να προγραμματίζεται με έγγραφο σχεδιασμό και να εκτελείται σε ώρες μειωμένου κυκλοφοριακού φόρτου.
2. Προγραμματισμός - Προετοιμασία
Ο προγραμματισμός και η προετοιμασία για την εγκατάσταση και απομάκρυνση εργοταξίων, προϋποθέτει να λαμβάνονται υπόψη οι ακόλουθες απαιτήσεις (βλέπε και παράγραφο 4 του Παραρτήματος Α):
(1) Ορισμός Υπεύθυνου για το κλείσιμο/άνοιγμα των λωρίδων/καταστρωμάτων, ο οποίος θα πρέπει να γνωστοποιείται σε όλο το εργοταξιακό προσωπικό.
(2) Χρήση από τους εργαζόμενους ενδυμάτων υψηλής ευκρίνειας σύμφωνα με ΕΝ 471 (βλέπε Σχήμα 2-1).
(3) Σήμανση των οχημάτων που θα συμμετέχουν στις εργασίες, στην οποία συμπεριλαμβάνονται και οι φορητές διατάξεις με αναλάμποντες κίτρινους φανούς. Αυτή θα εφαρμόζεται σύμφωνα με έντυπες σχετικές οδηγίες χρήσης.
(4) Γνωστοποίηση σε όλο το προσωπικό του χρονικού προγραμματισμού των εργασιών. Θα πρέπει να καταβάλλεται κάθε δυνατή προσπάθεια να αποφεύγονται δραστηριότητες σε ώρες κυκλοφοριακής αιχμής.
(5) Εκπαίδευση του προσωπικού, για την εξοικείωση με τη σειρά του κάθε εγχειρήματος.
(6) Καταγραφή των καθηκόντων και υποχρεώσεων του κάθε ατόμου.
(7) Οδηγίες για την ασφάλεια φόρτωση-εκφόρτωση των πινακίδων, η οποία πρέπει να γίνεται από την πλευρά του οχήματος, που βρίσκεται στην αντίθετη πλευρά από την κυκλοφορία.
(8) Διάθεση οχήματος αποκλεισμού λωρίδας, για την προστασία του προσωπικού, κατά την εγκατάσταση και απομάκρυνση των πινακίδων και των άλλων μέσων σήμανσης που έχουν τοποθετηθεί στην κεντρική νησίδα, καθώς και όπου αλλού αυτό κρίνεται αναγκαίο για λόγους ασφαλείας.
(9) Σαφής καθορισμός και επισήμανση των εισόδων-εξόδων των εργοταξιακών οχημάτων.
(10) Η σήμανση πρέπει να διασφαλίζει τη διαρκή διαθεσιμότητα διαδρόμου διέλευσης οχημάτων άμεσης ανάγκης.
(11) Προγραμματισμός των διαδικασιών απομάκρυνσης ή κάλυψης των προσωρινών πινακίδων, όταν αυτές δεν ισχύουν (π.χ. εκτός ωρών εργασίας κατά τη νύκτα).
(12) Προγραμματισμός των διαδικασιών απόδοσης στην κυκλοφορία (μετά το πέρας των εργασιών) των λωρίδων και καταστρωμάτων, για την κανονική χρήση της οδού. Μετά το πέρας των εργασιών οι εργοταξιακές πινακίδες και τα άλλα μέσα εργοταξιακής σήμανσης δεν επιτρέπεται να παραμένουν στην περιοχή των έργων.

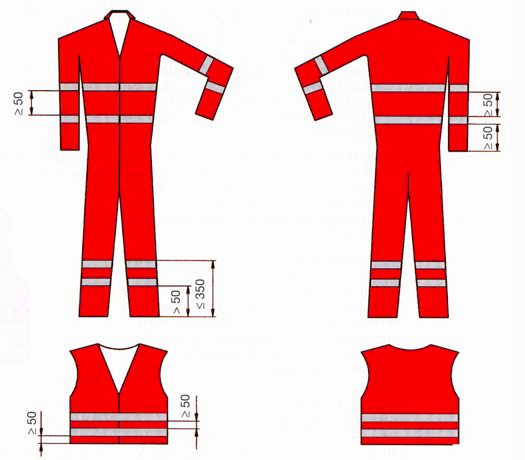

Σχήμα 2-1: Ενδεικτικές μορφές ένδυσης με αντανακλαστικές λωρίδες σύμφωνα με ΕΝ 471 (οι διαστάσεις σε mm)
3. Εγκατάσταση / Τοποθέτηση Κατακόρυφης Σήμανσης
Η εγκατάσταση / τοποθέτηση της κατακόρυφης σήμανσης εκτελείται εφαρμόζοντας τους εξής κανόνες:
(1) Η εγκατάσταση της σήμανσης θα πρέπει να εκτελείται προοδευτικά κατά την κατεύθυνση της κυκλοφορίας
(2) Τα στοιχεία της σήμανσης μπορεί να τοποθετούνται σε ένα ή δύο στάδια. Στη δεύτερη περίπτωση, κατά το πρώτο στάδιο αυτά τοποθετούνται όσο το δυνατόν πλησιέστερα στο σημείο οριστικής θέσης τους, αλλά οπωσδήποτε εκτός του οδοστρώματος. Η όψη των στοιχείων της σήμανσης δεν πρέπει να είναι ορατή από τους οδηγούς και γι' αυτό όπου χρειάζεται αυτή πρέπει να καλύπτεται. Κατά το δεύτερο στάδιο τα στοιχεία της σήμανσης εγκαθίστανται στην οριστική θέση και απομακρύνονται τα καλύμματά τους.
(3) Η εργασία εγκατάστασης / τοποθέτησης των στοιχείων της σήμανσης πρέπει να αρχίζει με την τοποθέτηση της προειδοποιητικής πινακίδας Κ-20, όπως προβλέπεται και στα Τυπικά Σχέδια του κεφαλαίου 10 και τη μελέτη της σήμανσης.
(4) Το όχημα μεταφοράς του εξοπλισμού της σήμανσης πρέπει να πλησιάσει τη θέση του εργοταξίου μέσω της κυκλοφορίας και να σταθμεύσει ασφαλώς, έτσι ώστε να μειωθεί κατά το δυνατόν η εμπλοκή του με την κυκλοφορία της οδού, έχοντας θέσει σε λειτουργία τους κίτρινους προειδοποιητικούς φανούς.
(5) Κατά τη στάθμευση το όχημα μεταφοράς του εξοπλισμού, πρέπει να προστατεύεται με τοποθέτηση των πινακίδων του Κώδικα Οδικής Κυκλοφορίας Ρ-52)α ή Ρ-52)δ. Σε οδούς με επιτρεπόμενη ταχύτητα V≥60 km/h κατά τη διάρκεια της εγκατάστασης της σήμανσης, πρέπει να τοποθετείται εξοπλισμός αποκλεισμού λωρίδας στα 30 m πίσω από το σταθμευμένο όχημα.
(6) Η φόρτωση - εκφόρτωση των πινακίδων, πρέπει να γίνεται από την πλευρά του οχήματος, που βρίσκεται στο μη κυκλοφορούμενο χώρο της οδού.
(7) Το όχημα μεταφοράς του εξοπλισμού της σήμανσης θα μετακινείται προς την επόμενη θέση εκφόρτωσης ακολουθούμενο από ένα όχημα αποκλεισμού λωρίδας και θα ακολουθούνται οι διαδικασίες που περιγράφονται στα προηγούμενα, μέχρι να τοποθετηθούν όλα τα στοιχεία της σήμανσης.
(8) Οι κώνοι ή οι πινακίδες οριοθέτησης έργων τοποθετούνται σε περίπτωση εργασίας εκτός των παρυφών του οδοστρώματος, κατά τη ροή της κυκλοφορίας, με ένα όχημα που μεταφέρει τα στοιχεία της σήμανσης, μαζί με ένα όχημα αποκλεισμού λωρίδας.
(9) Μετά την ολοκλήρωση της τοποθέτησης της σήμανσης, αφού σβήσουν οι προειδοποιητικοί φανοί που βρίσκονται, τόσο στο όχημα μεταφοράς του εξοπλισμού της σήμανσης, όσο και στο όχημα αποκλεισμού λωρίδας, οπότε τα οχήματα εισέρχονται στην κανονική κυκλοφορία και εγκαταλείποντας το εργοτάξιο.
4. Απομάκρυνση / Αφαίρεση Κατακόρυφης σήμανσης
Η απομάκρυνση / αφαίρεση της κατακόρυφης σήμανσης εκτελείται εφαρμόζοντας τους εξής κανόνες:
(1) Γενικά εφαρμόζεται διαδικασία παρεμφερής με εκείνη της εγκατάστασης / τοποθέτησης. Η κύρια διαφορά συνίσταται στη συχνότητα των σταδίων.
(2) Πριν αρχίσει η απομάκρυνση / αφαίρεση, γίνεται επισταμένως έλεγχος, ώστε να διασφαλισθεί ότι δεν υπάρχουν εργαζόμενοι, εργοταξιακά οχήματα, μηχανήματα, υλικά και μπάζα στο εργοτάξιο.
(3) Οι προειδοποιητικές πινακίδες Κ-20 παραμένουν μέχρι να αφαιρεθούν όλος ο εξοπλισμός σήμανσης.
(4) Σε κάθε περίπτωση πρέπει να χρησιμοποιείται ένα όχημα αποκλεισμού λωρίδας, προκειμένου να προστατεύεται το όχημα που μεταφέρει τα στοιχεία της σήμανσης. Αυτό το όχημα θα διατηρείται σε κατάλληλη απόσταση, συνήθως 30 έως 45 m σε υπεραστικές οδούς και 15 m σε αστικές, από το όχημα μεταφοράς του εξοπλισμού της σήμανσης, εμπρός ή πίσω από αυτό, σε σχέση με την επερχόμενη κυκλοφορία.
(5) Οι κώνοι και οι πινακίδες οριοθέτησης έργων είναι τα πρώτα στοιχεία που αφαιρούνται, ενώ το όχημα που μεταφέρει τα στοιχεία της σήμανσης λειτουργεί εντός των ορίων της αποκλεισμένης περιοχής, όπου το πλάτος επαρκή.
(6) Μετά την ολοκλήρωση της απομάκρυνσης των κώνων και των πινακίδων οριοθέτησης έργων, και τα δύο οχήματα πλησιάζουν την τελευταία τοποθετημένη πινακίδα (συνήθως τη Ρ-36), και αφαιρούνται όλα τα στοιχεία της σήμανσης με αντίθετη σειρά από αυτή της διαδικασίας τοποθέτησης. Η εργασία αυτή συνήθως απαιτεί τη χρήση ενός οχήματος αποκλεισμού λωρίδας εμπρός από το όχημα που μεταφέρει τα στοιχεία της σήμανσης, το οποίο θα έχει στο εμπρόσθιο μέρος την πινακίδα του Κώδικα Οδικής Κυκλοφορίας Ρ-52)α ή Ρ-52)δ.
(7) Οι προειδοποιητικές πινακίδες Κ-20 είναι τα τελευταία στοιχεία σήμανσης που αφαιρούνται.
(8) Όταν ολοκληρωθεί η διαδικασία απομάκρυνσης των στοιχείων της σήμανσης, αφού σβήσουν οι προειδοποιητικοί φανοί που βρίσκονται, τόσο στο όχημα μεταφοράς του εξοπλισμού της σήμανσης, όσο και στο όχημα αποκλεισμού λωρίδας, οπότε τα οχήματα εισέρχονται στην κανονική κυκλοφορία και εγκαταλείποντας το εργοτάξιο.
